2014年2月19日水曜日
2014年2月18日火曜日
2月18日(夜間)の工事情報
本日、舗装工事の最終日です。市町境からNCR跡地前の区間の切削オーバーレイ及び表層工を行います。
残半は海側を施工し、後半に店舗側の施工を行います。
交通規制は、本線片側交互通行で①②枝道は車両通行止めとなります。また、③枝道は時間帯により通過にお時間を頂く場合がございます。
残半は海側を施工し、後半に店舗側の施工を行います。
交通規制は、本線片側交互通行で①②枝道は車両通行止めとなります。また、③枝道は時間帯により通過にお時間を頂く場合がございます。
2014年2月17日月曜日
大雪に伴う工程変更
2月14日の大雪に伴い、日程が順延となり下記のようになりました。
2月17日(夜間)
2月18日(夜間)
2月17日(夜間) 店舗前の舗装打ち換え工を行います。
2月18日(夜間) 切削オーバーレイ及び表層工を行います。
2月17日(夜間)
2月18日(夜間)
2月17日(夜間) 店舗前の舗装打ち換え工を行います。
2月18日(夜間) 切削オーバーレイ及び表層工を行います。
2014年2月14日金曜日
2014年2月13日木曜日
2014年2月12日水曜日
2月12日の工事情報
下花水橋西交差点の長者町方面の切削オーバーレイ及び表層工事を行います。
午前は川側の車線で作業を行い、午後は反対車線の作業を行います。
交通規制は、本線及び交差する市道を含めた4方向の片側交互通行となり、一方通行の入口は
通行止めとなります。
かなりの混雑が予想されますので、迂回のご協力をお願いいたします。
また、本日はたまやさん前で舗装の打ち換え工事を夜間に予定しております。
海側の車線を本線片側交互通行で規制を行います。
尚、14日に県立高校入試があるので13日の夜間は中止にし、14日及び15日に行います。
14日15日は悪天候の予報なので、17日及び18日への順延も予想されます。
(変更日程は随時ブログ及び当社HPにて報告いたします)
ご協力をお願いいたします。
2014年2月11日火曜日
2月11日の工事情報
下花水橋西交差点の唐ヶ原方面の切削オーバーレイ及び表層工事を行います。
午前は川側の車線で作業を行い、午後は反対車線の作業を行います。
交通規制は、本線及び交差する市道を含めた4方向の片側交互通行となり、一方通行の出口は通行止めとなります。
かなりの混雑が予想されますので、迂回のご協力をお願いいたします。
2014年2月10日月曜日
2月10日の工事情報
※本日の作業内容及び交通規制
橋りょう部から唐ヶ原方面へ250mまでの区間を表層工(仕上げの舗装)を行います。
交通規制は本線片側交互通行となります。
明日は下花水橋西交差点での作業になります。
昼間4方向片側交互通行となるので、渋滞が予想されます。
迂回のご協力をお願いいたします。
2014年2月8日土曜日
2月8日の工事情報
本日は雪のため、工事は中止です。
尚、夜間工事につきましては、気象状況を踏まえ15時ころに報告いたします。
本日予定されていた施工箇所(橋りょう部から唐ヶ原方面へ250m)は10日昼に施工致します。
尚、夜間工事につきましては、気象状況を踏まえ15時ころに報告いたします。
本日予定されていた施工箇所(橋りょう部から唐ヶ原方面へ250m)は10日昼に施工致します。
2014年2月6日木曜日
2014年2月5日水曜日
2014年2月4日火曜日
工事日程の変更について
本日、雨天のため舗装工事は中止になりました。
それに伴い、日程を下記の通りに修正いたします。
2月5日(昼) ③切削オーバーレイ
2月6日(昼) ①表層工
2月7日(昼) ②橋面舗装工
2月8日(昼) ③表層工
2月8日(夜) ④打ち換え工(海側)
2月10日(昼) ⑦切削オーバーレイ、表層工
2月11日(昼) ⑥切削オーバーレイ、表層工
2月11日(夜) ④打ち換え工(店舗側)
2月12日(夜) ⑤切削オーバーレイ ④⑤表層工
よろしくお願いいたします。
それに伴い、日程を下記の通りに修正いたします。
2月5日(昼) ③切削オーバーレイ
2月6日(昼) ①表層工
2月7日(昼) ②橋面舗装工
2月8日(昼) ③表層工
2月8日(夜) ④打ち換え工(海側)
2月10日(昼) ⑦切削オーバーレイ、表層工
2月11日(昼) ⑥切削オーバーレイ、表層工
2月11日(夜) ④打ち換え工(店舗側)
2月12日(夜) ⑤切削オーバーレイ ④⑤表層工
よろしくお願いいたします。
2014年2月3日月曜日
2月3日の工事情報
※本日の工事内容及び交通規制
切削オーバーレイを行います。
(既設の舗装を10cm削り、その日のうちに5cm舗装を新設し、5cmの段差で交通解放します)
午前は赤色部分で、午後は緑色部分を施工予定です。
交通規制は本線のみの片側交互通行です。
尚、この区間の表面の仕上げの舗装は2月7日を予定しております。
※2月4日の作業予定及び交通規制
本日に引き続き下花水橋西交差点方向に130m程度切削オーバーレイを行う予定です。
交通規制は、本線片側交互通行です。
2014年2月1日土曜日
2月1日の工事情報
※本日の工事内容及び交通規制
切削オーバーレイを行います。
(既設の舗装を10cm削り、その日のうちに5cm舗装を新設し、5cmの段差で交通解放します)
午前は赤色部分で、午後は緑色部分を施工予定です。
交通規制は片側交互通行で、枝道の通行はお時間を頂く場合がございますが、通行可能な状況で作業する予定です。
尚、この区間の表面の仕上げの舗装は2月5日を予定しております。
※2月3日の作業予定及び交通規制
橋から下花水橋西交差点方向に130m程度切削オーバーレイを行う予定です。
交通規制は、本線片側交互通行です。
2014年1月31日金曜日
1月31日の工事情報
本日の作業内容及び交通規制
引き続きマンホール高さの調整を行います。

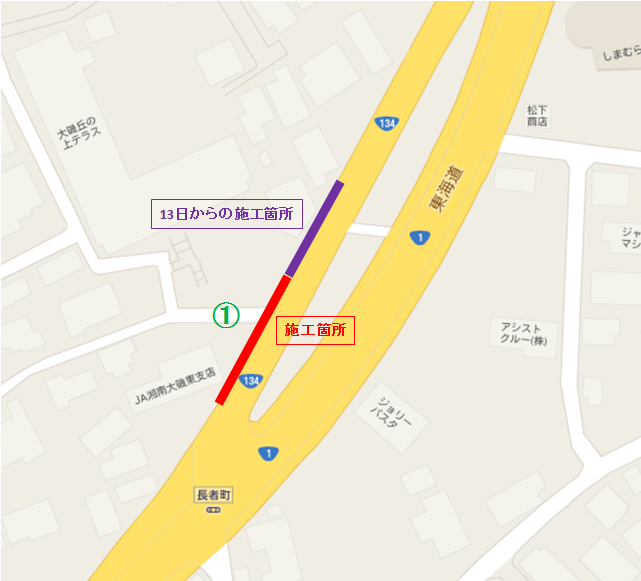

施工個所が市町境付近及び長者町交差点側に移動します。交通規制は、本線片側交互通行となります。
午前中施工個所
午後施工個所
2月1日から舗装工事が始まります。当社HPにて舗装工事の日程を掲載しております。
http://www.k-nishio.co.jp/
トップのお知らせの中に、「国道134号大磯バイパス舗装工事のお知らせ」があります。
2014年1月30日木曜日
1月30日工事情報
本日の作業内容及び交通規制
本日は下花水橋西交差点付近でマンホール高さの調整を行います。
9:00~17:00で片側交互通行を行い、本線と交差する橋側の道路も片側交互通行となります。
混雑が予想されますので、迂回のご協力をお願いいたします。
1月31日の作業予定及び交通規制
引き続きマンホール高さの調整を行います。
施工個所が市町境及び長者町交差点側に移動します。
交通規制は、本線片側交互通行となります。
※2月1日より本線の舗装工事を行います。本線が昼間片側交互通行となります。
2014年1月27日月曜日
1月27日の工事情報
本日の作業はありません。
次回の作業は、1月30日31日のマンホール高さの調整。
2月1日より舗装工事の予定です。
当社ホームページに工事の日程をアップしましたので、そちらもご覧下さい。
株式会社西尾興産HP
HPの「工事のお知らせ」→「国道134号大磯バイパス舗装工事のお知らせ」
次回の作業は、1月30日31日のマンホール高さの調整。
2月1日より舗装工事の予定です。
当社ホームページに工事の日程をアップしましたので、そちらもご覧下さい。
株式会社西尾興産HP
HPの「工事のお知らせ」→「国道134号大磯バイパス舗装工事のお知らせ」
2014年1月25日土曜日
1月25日の工事情報
1月25日は作業の予定はありません。
今後の予定は、
1月30日・31日 マンホール高さ調整
2月1日から長者町交差点側から舗装工事を行います。
2月8日~12日は、たまやさん周辺で夜間舗装工事を行う予定です。
今後の予定は、
1月30日・31日 マンホール高さ調整
2月1日から長者町交差点側から舗装工事を行います。
2月8日~12日は、たまやさん周辺で夜間舗装工事を行う予定です。
2014年1月24日金曜日
1月24日の工事情報
1月24日の工事内容及び交通規制
工事区間全域にて舗装版の切断を行います。
本線片側交互通行で移動しながらの規制となります。また、枝道の規制は行わない予定です。
ご協力をお願いいたします。
工事区間全域にて舗装版の切断を行います。
本線片側交互通行で移動しながらの規制となります。また、枝道の規制は行わない予定です。
ご協力をお願いいたします。
2014年1月20日月曜日
1月20日の工事情報
1月20日の作業内容及び交通規制
本日の作業予定はありません。
1月21日の作業予定及び交通規制
17日に打設した箇所の養生撤去、縁石補修箇所の仕上げを行います。
交通規制は片側交互通行で移動しながら作業を行います。
枝道の交通規制は予定しておりません。
本日の作業予定はありません。
1月21日の作業予定及び交通規制
17日に打設した箇所の養生撤去、縁石補修箇所の仕上げを行います。
交通規制は片側交互通行で移動しながら作業を行います。
枝道の交通規制は予定しておりません。
2014年1月18日土曜日
1月18日の工事情報
1月18日の作業内容および交通規制
工事区間全域で縁石の補修工事を行います。
本線片側交互通行で、枝道の交通規制は行わない予定です。
1月19日、20日は作業の予定はありません。
1月21日の作業予定及び交通規制
下図施工個所の鉄板撤去、仕上げ。縁石の補修を行います。
交通規制は、本線片側交互通行となります。
工事区間全域で縁石の補修工事を行います。
本線片側交互通行で、枝道の交通規制は行わない予定です。
1月19日、20日は作業の予定はありません。
1月21日の作業予定及び交通規制
下図施工個所の鉄板撤去、仕上げ。縁石の補修を行います。
交通規制は、本線片側交互通行となります。
2014年1月17日金曜日
1月17日の工事情報
1月17日の作業内容及び交通規制
コンクリート打設を行います。
交通規制は、本線片側交互通行で①出入口は多少お時間を頂く場合がございますが通り抜け可能な状況で作業致します。
1月18日の作業予定及び交通規制
工事区間全域での縁石補修工事を行います。
本線片側交互通行で、枝道の交通規制は予定しておりません。
2014年1月16日木曜日
1月16日の工事情報
1月16日作業内容及び交通規制
工事区間全域で縁石補修工事を行います。
本線片側交互通行で移動しながらの作業となり、枝道の交通規制は予定しておりません。
1月17日の作業予定及び交通規制
側溝のコンクリート打設を行います。
本線片側交互通行です。下図①出入口は多少のお時間を頂く場合がございますが、通行できるように作業致します。
工事区間全域で縁石補修工事を行います。
本線片側交互通行で移動しながらの作業となり、枝道の交通規制は予定しておりません。
1月17日の作業予定及び交通規制
側溝のコンクリート打設を行います。
本線片側交互通行です。下図①出入口は多少のお時間を頂く場合がございますが、通行できるように作業致します。
2014年1月15日水曜日
1月15日の工事情報
1月15日の作業内容及び交通規制
型枠鉄筋工事を行います。
本線が片側交互通行で枝道の交通規制は予定しておりません。①出入口は通行できるような状況で作業する予定です。
1月16日の作業予定及び交通規制
型枠鉄筋工事および破損個所の縁石補修
型枠鉄筋工事は15日と同じ交通規制となり、縁石補修は施工個所全域を片側交互通行で移動しながらの作業となります。枝道の交通規制は行わない予定です。
2014年1月14日火曜日
1月14日の工事情報
1月14日の作業内容及び交通規制
側溝の取り壊し及び型枠配筋工事を行います。
交通規制は本線片側交互通行となり、枝道の規制は行わない予定です。①出入口は多少お時間を頂く場合がございますが通行可能な状況で作業致します。
1月15日の作業予定及び交通規制
型枠配筋工事を行います。
交通規制は14日と同様の形となります。
ご協力をお願いいたします。
2014年1月13日月曜日
1月13日の工事情報
1月13日の作業内容及び交通規制
11日に生コン打設を行った箇所の養生材撤去、既設甲蓋の撤去取り壊しを行います。
交通規制は本線片側交互通行です。出入口部は多少お時間を頂く場合がございますが、通行可能な状況で作業致します。
1月14日の作業予定及び交通規制
甲蓋の取り壊し及び型枠配筋工事
交通規制は13日と同じ状況となります。
2014年1月11日土曜日
1月11日の工事情報
1月11日の工事内容及び交通規制
午前中に型枠配筋工事を行い、午後に生コン打設を行います。
交通規制は本線片側交互通行で①枝道は多少のお時間を頂く場合がございますが通り抜け可能な状況で作業致します。
1月13日の工事予定及び交通規制
11日に生コン打設を行った箇所の養生材の撤去及び下図部分の側溝取り壊しを行います。
交通規制は本線片側交互通行で、枝道の交通規制は行わない予定です。
出入口に関しましては、多少のお時間を頂く場合がございますが、通行出来るように作業致します。
2014年1月10日金曜日
1月10日の工事情報
1月10日の作業内容及び交通規制
破損している縁石の撤去及び測量を行います。
交通規制は、施工区間全域で移動しながら片側交互通行で作業を行います。
なお、枝道の通行止めはありません。
1月11日の作業内容及び交通規制
昨日まで作業していた個所の生コン打設を行います。
交通規制は、本線片側交互通行の予定です。枝道は車両通行止めで、多少お時間を頂く場合がございますが、沿道の方の通行はできるように作業致します。
破損している縁石の撤去及び測量を行います。
交通規制は、施工区間全域で移動しながら片側交互通行で作業を行います。
なお、枝道の通行止めはありません。
1月11日の作業内容及び交通規制
昨日まで作業していた個所の生コン打設を行います。
交通規制は、本線片側交互通行の予定です。枝道は車両通行止めで、多少お時間を頂く場合がございますが、沿道の方の通行はできるように作業致します。
2014年1月9日木曜日
1月9日の工事情報
1月9日の作業内容及び交通規制
昨日に引き続き型枠鉄筋工事を行います。本日は夕方より雨の予報が出ておりますので生コンの打設は1月11日土曜日に延期になります。
交通規制は、本線片側交互通行で作業を行い、枝道は多少お時間を頂く場合がございますが通行可能な状況で作業を行います。段差がございますので、通行の際は徐行でお願いいたします。
1月10日の作業予定及び交通規制
橋りょう付近での縁石の補修を行います。
交通規制は本線片側交互通行となります。
2014年1月8日水曜日
1月8日の工事情報
既設側溝の取り壊し及び型枠鉄筋工事を行います。
昨日同様、本線片側交互通行で作業し、①枝道は車両通行止めになります。
枝道沿道の方は多少お時間を頂く場合がございますが、通行できるように作業致しますので作業員または誘導員に声をかけてくださいますようお願いいたします。
1月9日の作業内容及び交通規制
型枠鉄筋工事及び生コン打設を行います。
交通規制は、本日同様となります。
本日及び明日は天候が崩れる予報ですので、作業内容の変更もしくは中止等ございます。
2014年1月7日火曜日
1月7日の工事情報
1月7日の作業内容及び交通規制
既設側溝蓋の撤去及び取り壊し
本線は片側交互通行で作業し、①枝道は車両通行止めになります。
沿道の方は多少お時間を頂く場合がございますが、通行できるように作業致しますので、作業員もしくは誘導員に声をかけてくださいますようお願いいたします。
交通規制は9時から17時の予定です。
1月8日の作業内容及び交通規制
型枠及び鉄筋工事
交通規制は1月7日と同様の形となります。
よろしくお願いいたします。
既設側溝蓋の撤去及び取り壊し
本線は片側交互通行で作業し、①枝道は車両通行止めになります。
沿道の方は多少お時間を頂く場合がございますが、通行できるように作業致しますので、作業員もしくは誘導員に声をかけてくださいますようお願いいたします。
交通規制は9時から17時の予定です。
1月8日の作業内容及び交通規制
型枠及び鉄筋工事
交通規制は1月7日と同様の形となります。
よろしくお願いいたします。
2014年1月6日月曜日
1月6日の工事情報
